Intervento di adeguamento statico alle NTC 2018 rampe di via Cilea – svincolo Vomero-opere d’arte n. 1007 – n. 1008 – n. 1009 – Tangenziale di Napoli

Committente: Tangenziale di Napoli Spa

Ubicazione: Tangenziale di Napoli Spa

Periodo: In corso

Prestazioni Professionali: Verifiche dei carichi gravitazionali alle NTC 2018, Progettazione esecutiva, CSP,D.L. e CSE

Importo: € 17.572,00

Classi e categorie: S.03

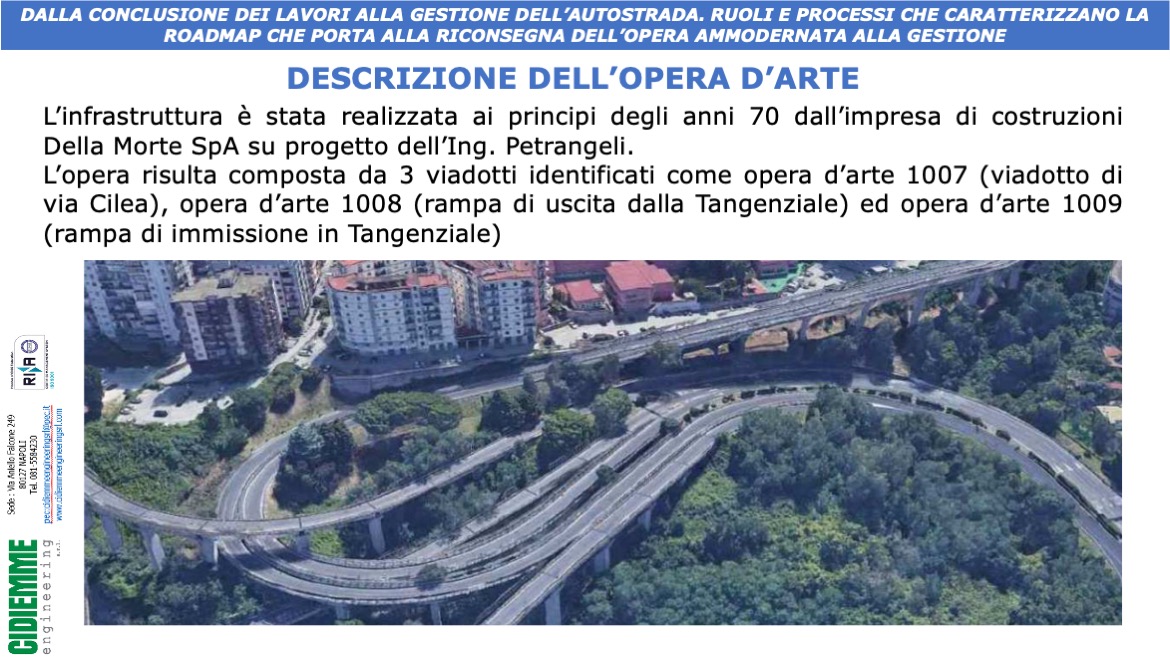

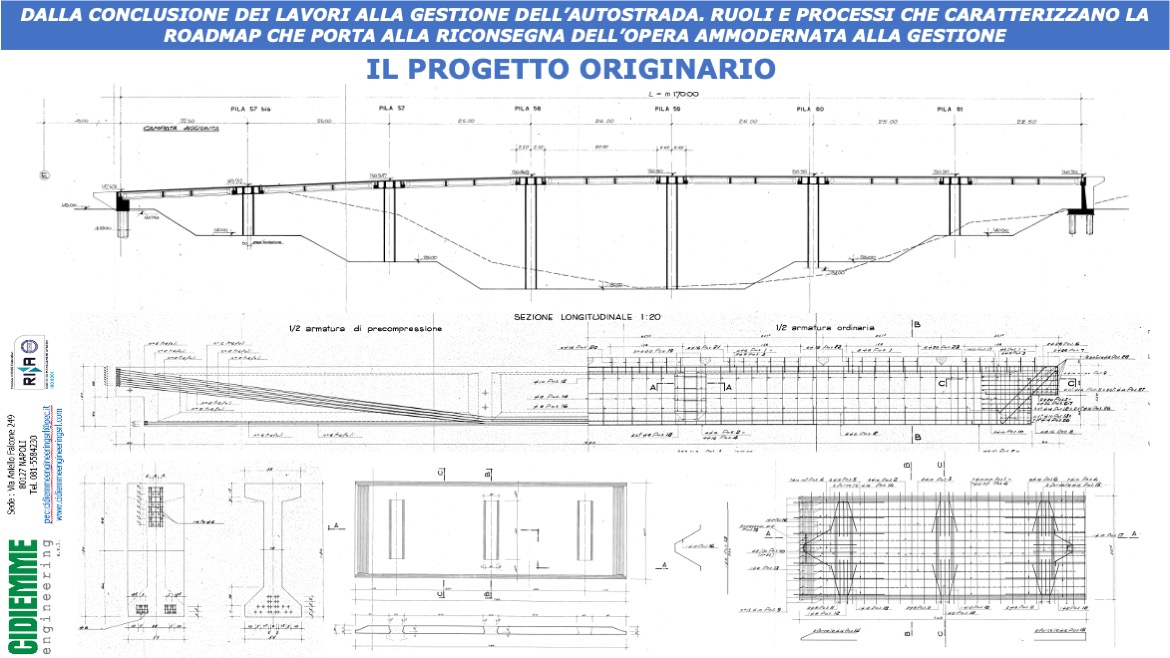

Il progetto riguarda 2 viadotti (1008 e 1009) relativi a rampe monodirezionali ed un viadotto (1007) relativo ad una rampa bidirezionale, di larghezza d’impalcato doppia rispetto ai precedenti.

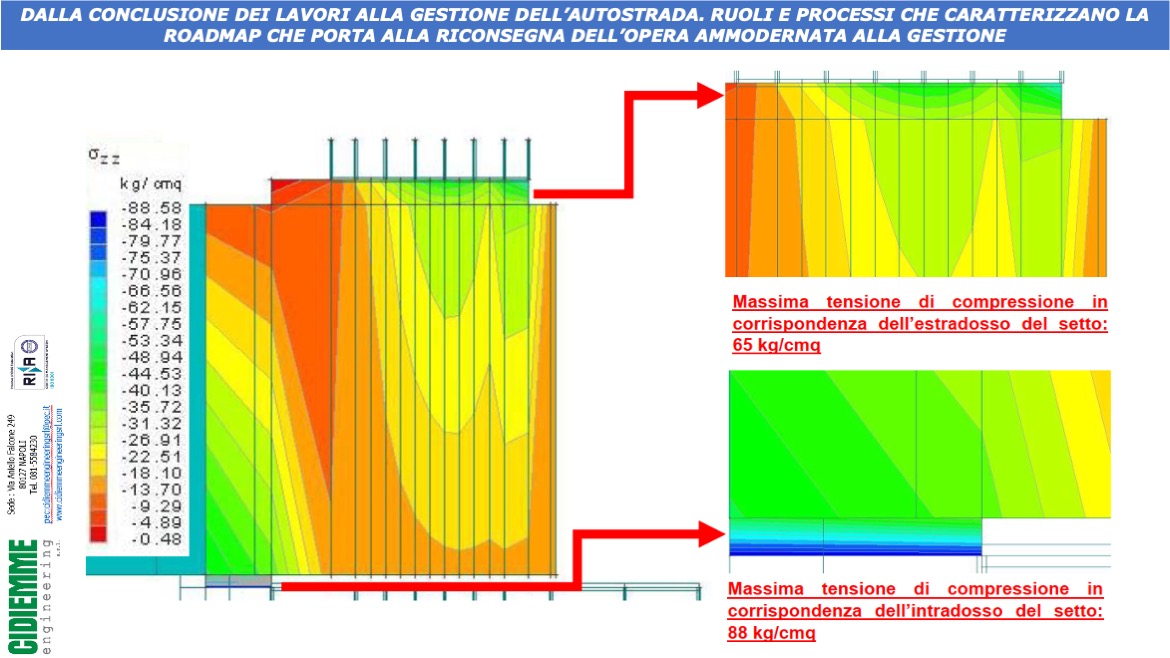

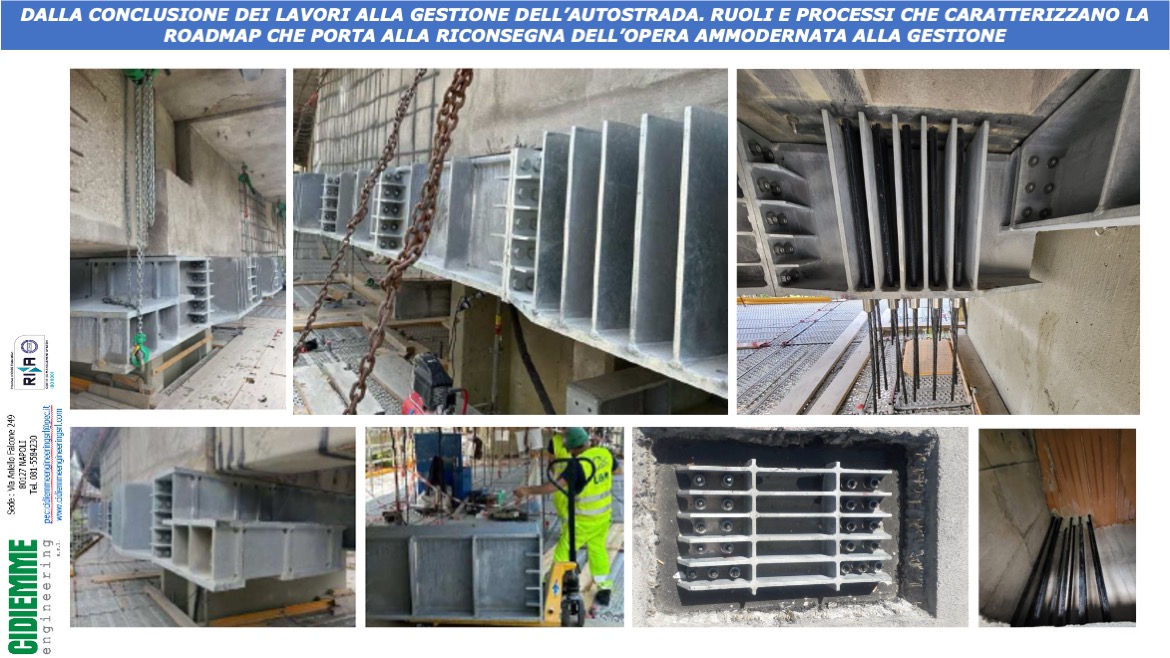

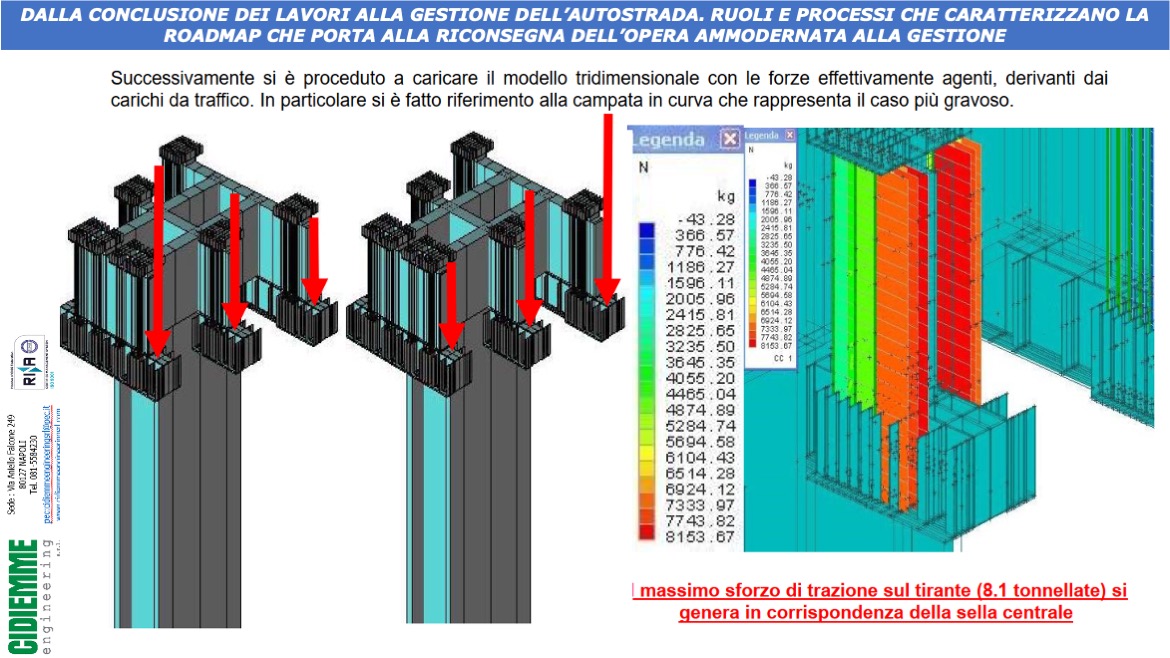

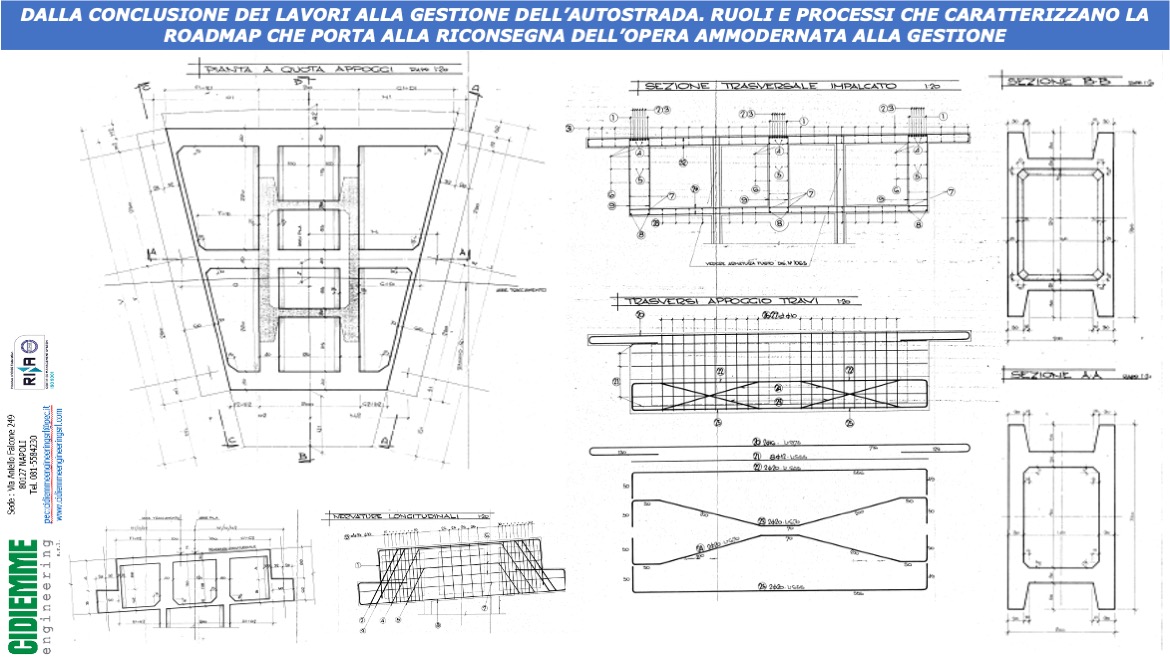

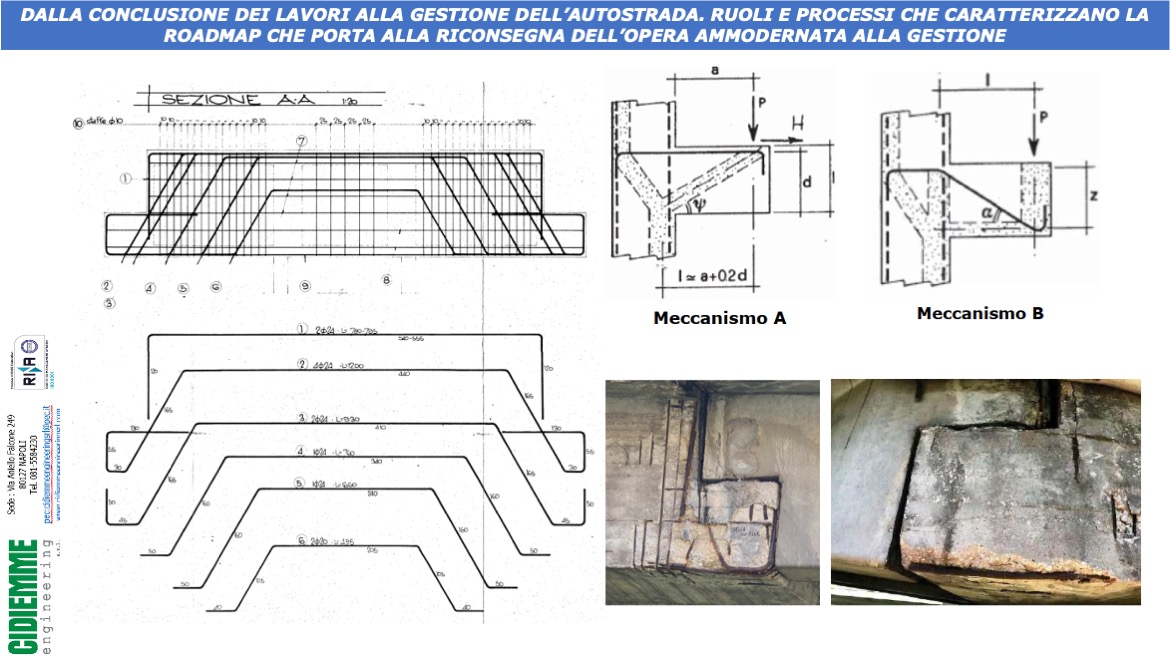

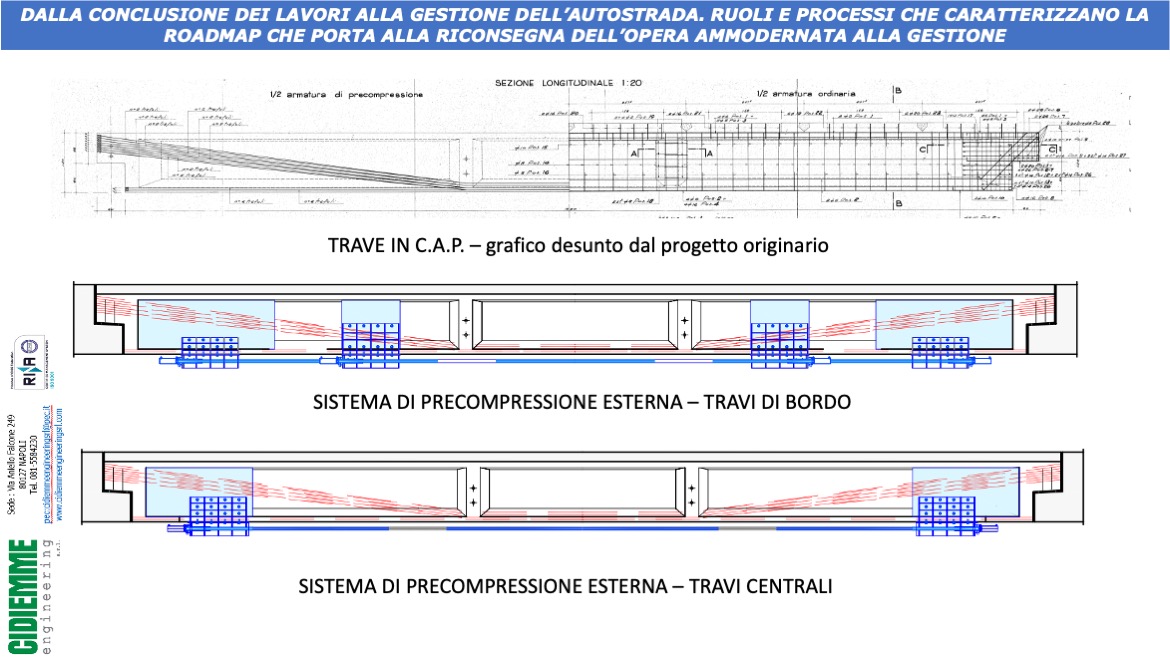

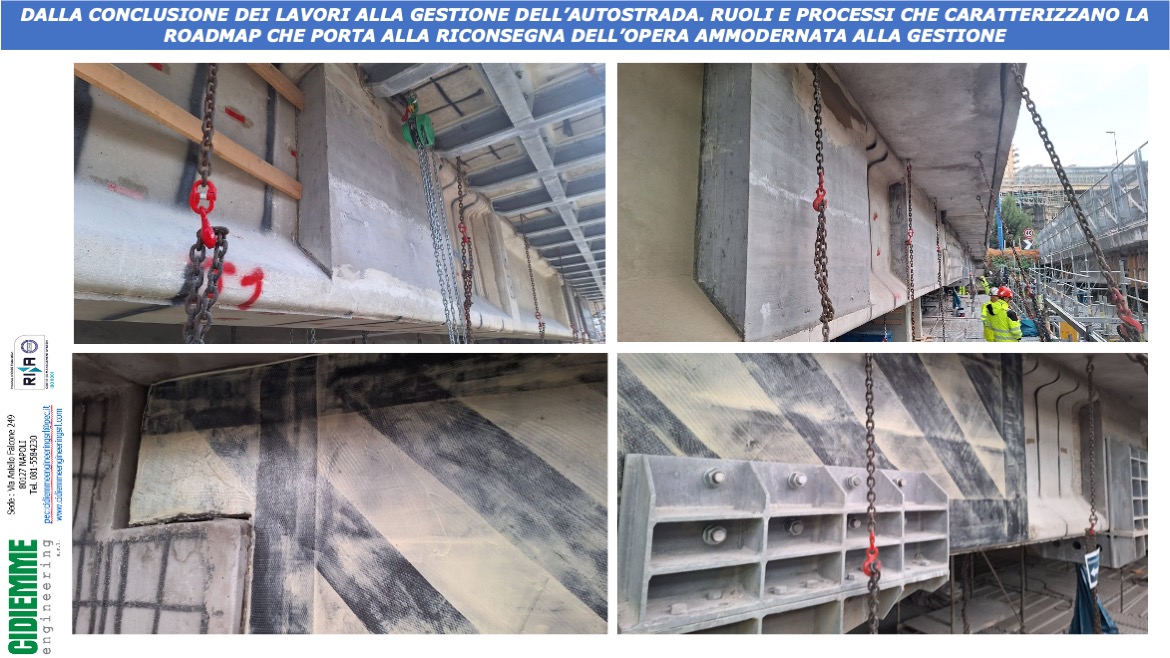

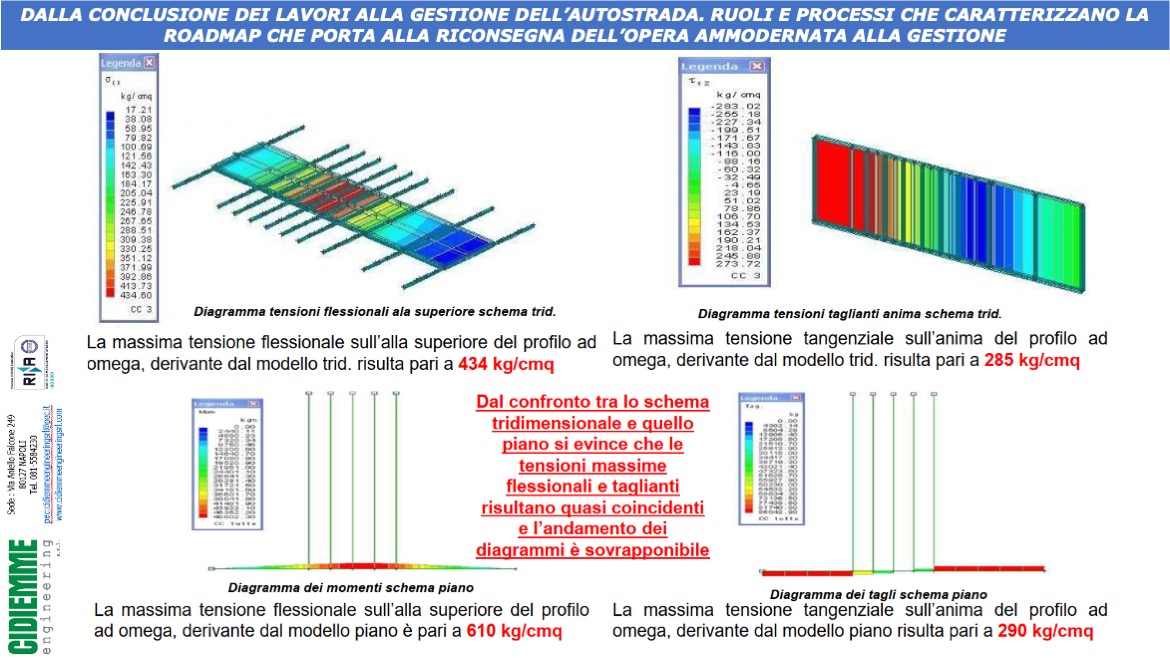

L’intervento si è prefissato di risolvere le criticità presenti sulle diverse parti d’opera, al fine di adeguarle ai carichi gravitazionali viaggianti, con riferimento a quanto riportato nelle NTC 2018.

Progettazione: giugno 2021-dicembre 2021

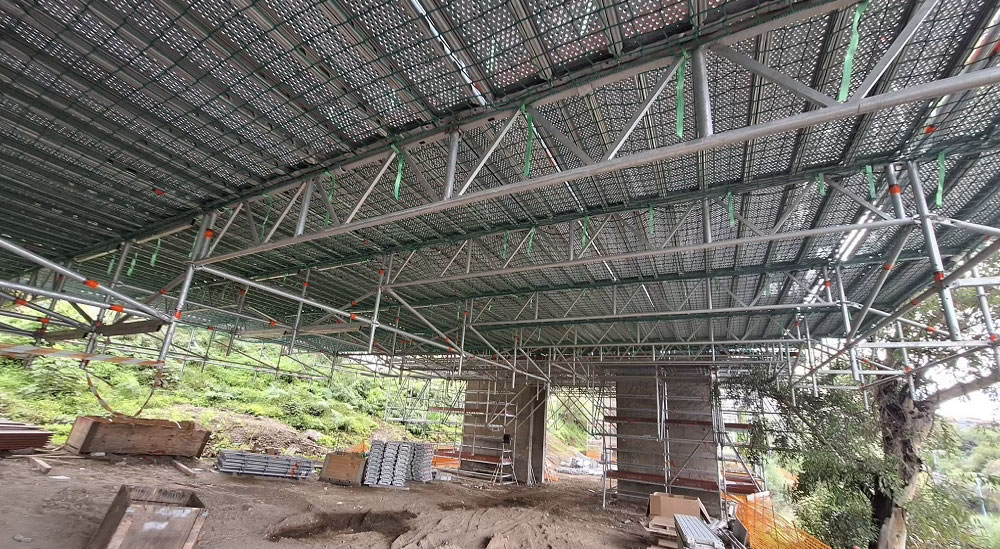

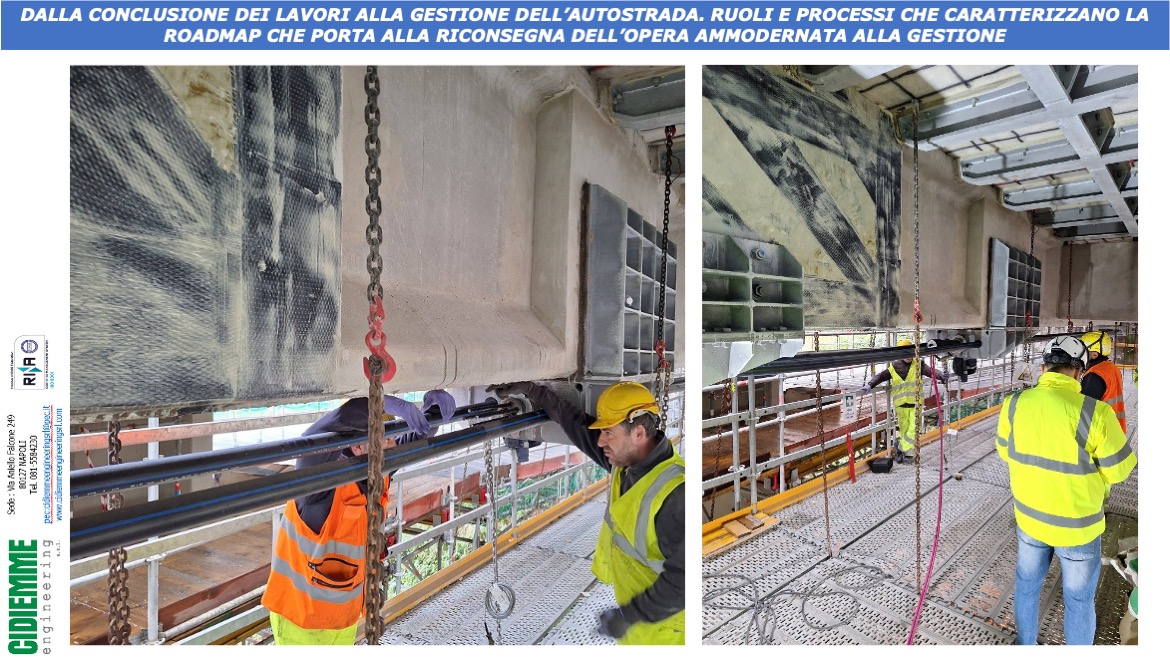

DL e CSE: in corso
